子長市:城東片區電力設施改造項目穩步有序推進中

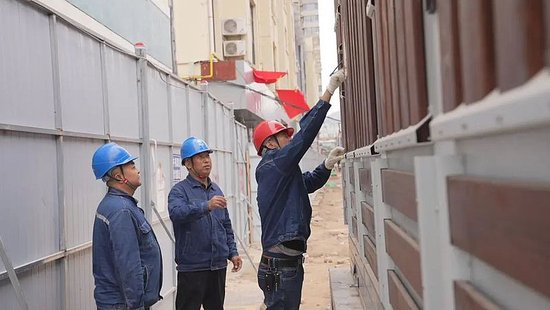

日前,在子長市河濱路工作人員正在對安裝好的環網柜進行最后的調試作業,各項工作都在緊張有序地推進中。該項目的施工單位負責人向我們介紹了工程的組織實施和目前進展情況。

“目前,施工項目部共投入管理人員8人,施工人員65人,組織施工班組5組。按照甲方項目部要求,在確保施工安全條件下,抓好施工進度和施工質量,及時協調各施工單位,調配人員及施工機械,保質保量完成進度任務?!毖影餐ê碗姌I(yè)有限責任公司子長分公司經理張稷說。

按照城市有機更新電力設施改造項目的總體規劃,我市城市有機更新(城東片區)電力設施改造項目共需安裝箱變66臺、環網柜44臺、動力表箱348臺、低壓分支箱358臺,敷設高壓電纜52320米、小區低壓電纜101280米。
為推進工程進度,確保工程質量,國網陜西省電力有限公司子長市供電分公司采取各種技術手段為項目提供保障。
國網陜西省電力有限公司子長市供電分公司城郊供電所所長南海寧說:“為配合城市有機更新工作有序推進,加快電力桿線落地,國網子長市供電公司嚴格按照市委、市政府和國網延安市供電公司要求,在桿線落地過程中,制定有效方案,采用帶電作業,發電車等技術手段支撐,全力保障群眾安全穩定用電,切實做到人民電業為人民的企業服務宗旨?!?/p>

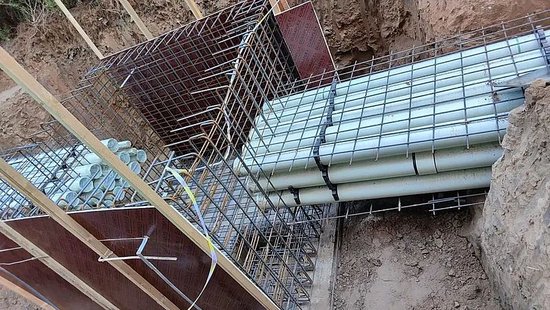

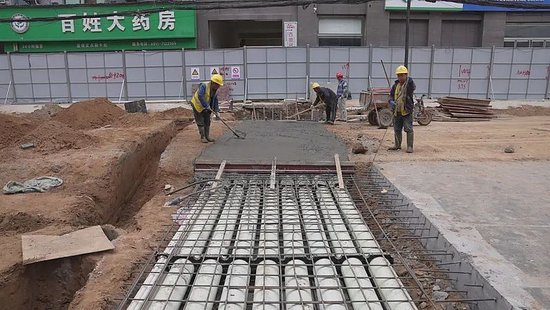

據悉,目前城區已安裝箱變23臺、環網柜17臺、動力表箱109臺、低壓分支箱41臺,已敷設高壓電纜3200米、小區低壓電纜4200米。秀延街67根電線桿已全部拔除,架空線纜(飛線)入管入地3200米,正在進行電力排管過路施工;河濱路正在進行主線排管穿線、小區內低壓排管開槽及箱變、環網柜調試;迎賓路、開元大道、朝陽路正在進行箱變、環網柜基礎施工。預計我市城東片區電力設施改造項目于11月中旬全部完成。
子長市住房和城鄉建設局副局長、電力設施建設單位施工現場負責人魏偉表示,下一步,一是強化安全防范,保證施工安全。牢固樹立“安全第一”意識,嚴格管控施工區域,強化施工現場安全管理。二是強化施工標準,嚴把工程質量關。壓緊壓實工程質量責任,把好原材料進場關,管控好現場施工質量,確保工程質量合格。三是強化動態管理,加快施工進度。按照既定目標任務,倒排工期、掛圖作戰,確保按期完成電力設施改造任務。
