在市委、市政府和地鐵建設指揮部的正確領導下,市地鐵辦始終堅持把加快地鐵建設作為全市保經濟、穩增長的重點項目和關鍵措施,積極穩步推進地鐵建設,切實保障地鐵運營平安有序。上半年地鐵累計完成投資35.22億元,地鐵建設、運營、開發“三位一體”的發展態勢良好。

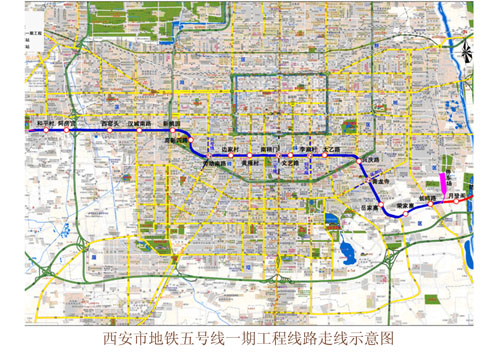

五號線一期11月底開工
今年以來,市地鐵辦不斷提升工程管理水平,加大在建線路推進力度。為此,市地鐵辦先后成立了企劃處和工程前期協調處,專門負責工籌計劃的編制、執行情況的監督考核及征地拆遷、管線改遷等前期工作。隨著工程管理水平不斷提升,在建項目建設進度不斷加快。
結合當前進度,目前三號線除胡家廟、青龍寺兩站外,其余24座車站主體結構封頂,暗挖區間全部貫通,盾構區間已有12個雙線貫通,軌道鋪設已完成總量的62.5%,各車站設備安裝及裝修工作已啟動;四號線已有7座車站主體結構封頂,12處地裂縫暗挖段進入正線開挖施工,五路口至大雁塔段盾構區間已投入4臺盾構機,累計掘進2535米。
與此同時,一號線二期工程后衛寨至森林公園“四站四區間”初步設計省發改委已組織專家評審,施工、監理招標準備工作已啟動,計劃10月份開工建設;五號線一期工程和六號線一期工程可研報告已通過省發改委正式批復,目前正在進行設計評審及招標準備等工作,計劃11月底啟動五號線建設,明年啟動六號線建設。
