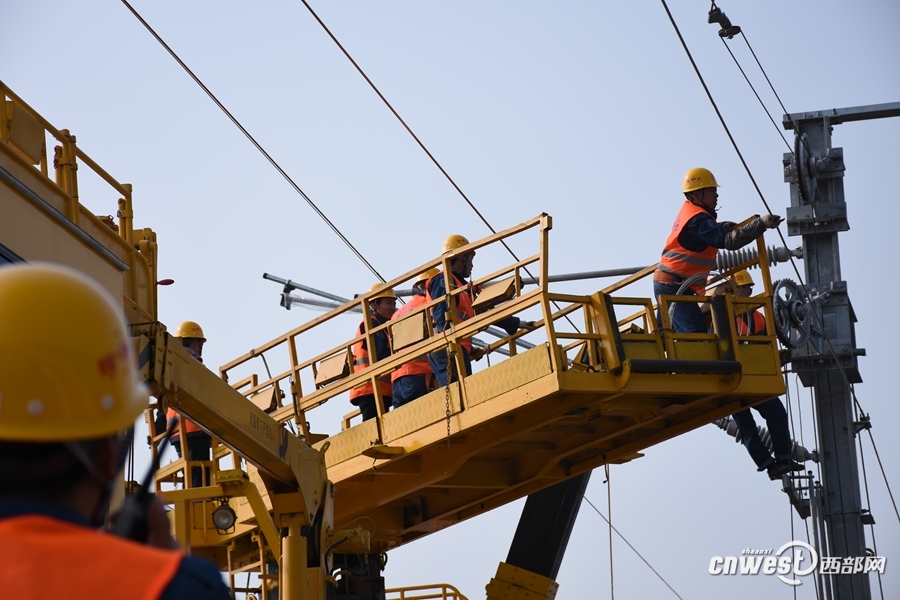

西部網訊(記者 鄢山宇)12月16日,在西成客專洋縣西站施工現場,隨著第2錨段接觸網承導線順利架設完畢,標志著西成客專陜西段牽引供電設備安裝總體過半,為后續施工順利推進奠定了堅實基礎。
牽引供電系統作為高鐵建設的重要組成部分,承擔著向高鐵列車持續不間斷輸送電能的作用,主要包括牽引變電工程和接觸網工程。西成客專陜西段接觸網工程主要有組立H型鋼柱7632根,架設承導線1003.37條公里,附加導線823.91條公里,安裝隔離開關266臺、避雷器478臺。變電工程主要有新建漢中、佛坪等6座330千伏牽引變電所,新建阿房宮等23座自耦變壓器所和分區所,32套開關控制站,同步建成供電調度臺和西安、安康數據采集控制復示終端。
西成客專陜西公司組織各單位運用統籌科學原理,對施工方案細化分解、持續優化,倒排工期進度,克服重重困難,保障施工有序。西安鐵路局提前介入施工管理,收集完善技術資料,建立問題庫緊盯整改銷號,嚴把施工安全質量關口,確保施工順利推進。當前,西成客專陜西段牽引供電設備安裝總體過半,下一步,西成客專陜西公司和西安鐵路局將繼續密切配合,組織好設備安裝調試,確保線路按期開通運營。
西安至成都高速鐵路是國家中長期鐵路網規劃中新建太原~運城~西安~漢中~綿陽鐵路的一部分,與大西高鐵共同形成華北至西南地區的新通道,2017年底開通運營后,西安至成都將形成“3小時經濟圈”,極大的方便了兩地群眾的出行,對于促進“關天”和“成渝”兩大經濟區交流合作、完善區域快速客運專線路網建設具有重要意義。
